金塘冲水库枢纽工程国庆假期不停工 聚力攻坚首台机组发电目标

时间:2026-10-04 22:04:01来源:湖南金塘冲水利枢纽建设管理有限公司 作者:蒋玥瑶
分享到

国庆假期,金塘冲水库枢纽工程现场机器轰鸣、车辆穿梭,施工现场作业人员坚守岗位,抢抓四季度施工黄金期,全力冲刺首台机组发电目标。

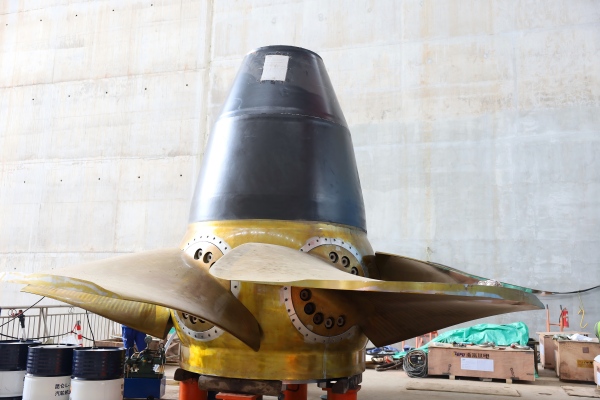

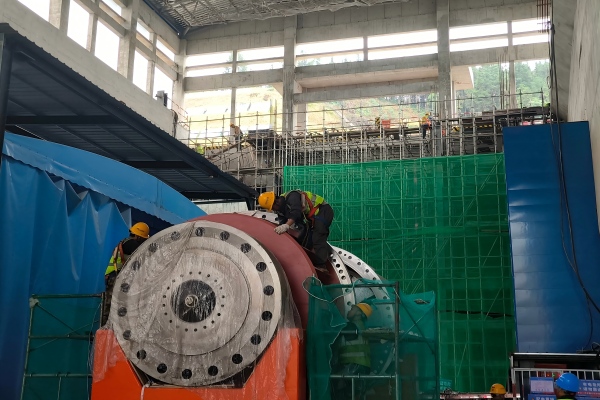

当前,项目主要开展土建浇筑与机电安装作业,重点攻坚机组大件吊装及船闸混凝土施工任务。金塘冲公司统筹土建收尾与机电交叉施工,抓实现场安全质量管控,落实领导带班值守,常态化开展隐患排查,严把工序验收关口,紧盯机组主轴、转轮、转子、定子大件吊装等关键节点,细化施工计划、压实岗位责任,确保工程按节点有序推进。

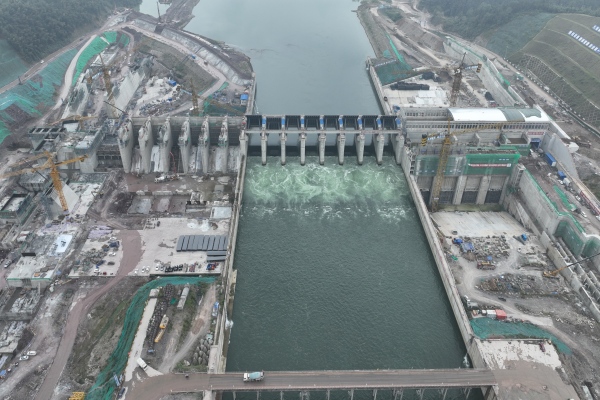

目前,项目累计完成土石方开挖251.02万立方米、混凝土浇筑76.15万立方米。二期围堰、右岸进场公路、业主营地装修已全部完工;溢流坝、厂房土石方开挖基本完成,河道疏挖、水下石方开挖有序推进,溢流坝、发电厂房、鱼道混凝土浇筑持续开展,船闸混凝土施工有序推进。

下一步,金塘冲公司将凝聚参建各方力量,抢抓四季度、决战全年度,全力推进土建收尾与机电安装交叉作业,攻坚冲刺首台机组发电目标。
